План работ на 26.06.2025г.:
1.монтаж отопления, 1-й этаж;
2.устройство потолков Армстронг (каркасы);

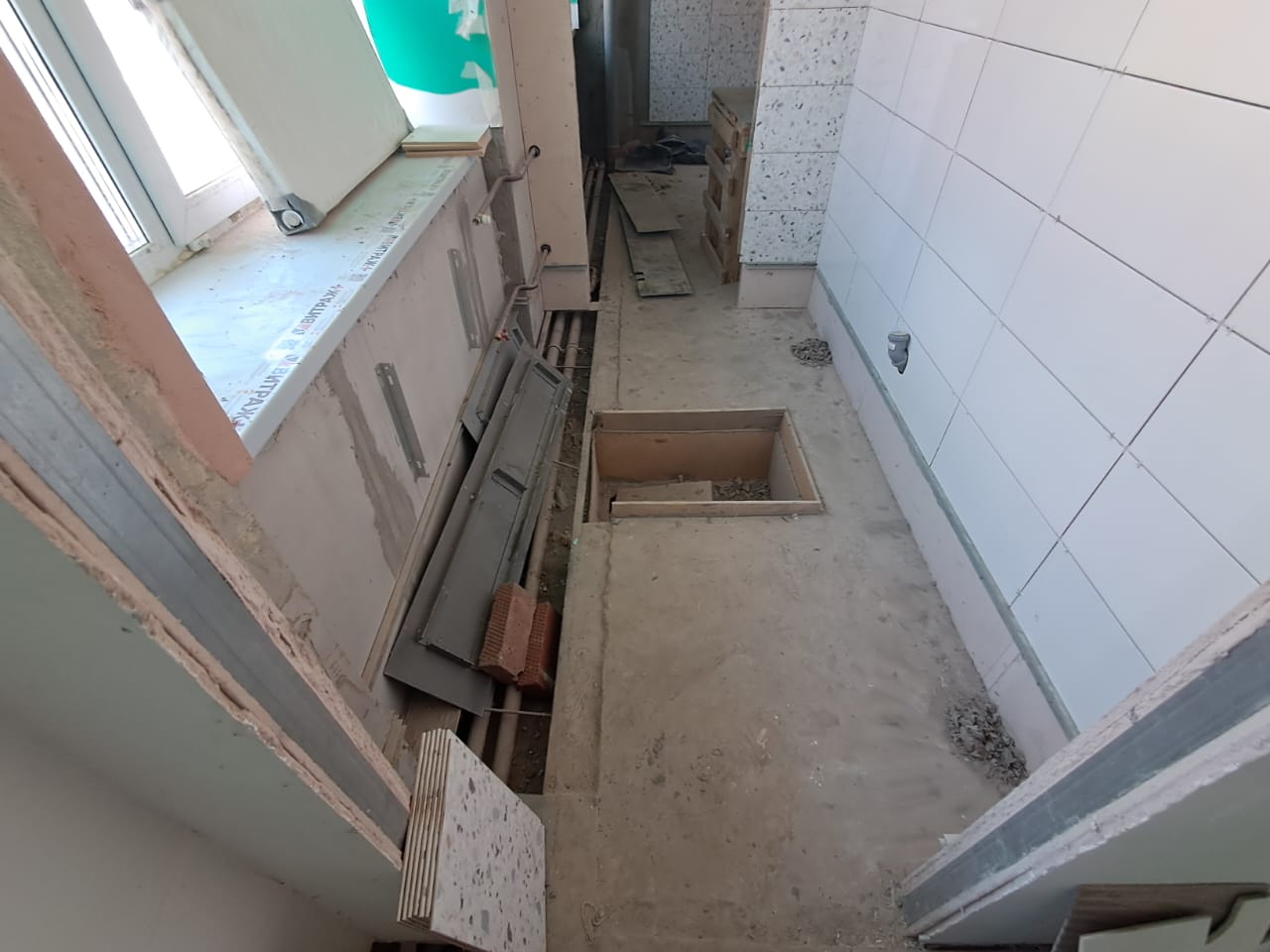

3.штукатурка, шпаклевка стен 1-й и 3-й этажи;
4.прокладка систем ВК;
5.подшивка потолка гвлв в тире;
6.устройство пандуса для инвалидов гл. крыльцо;

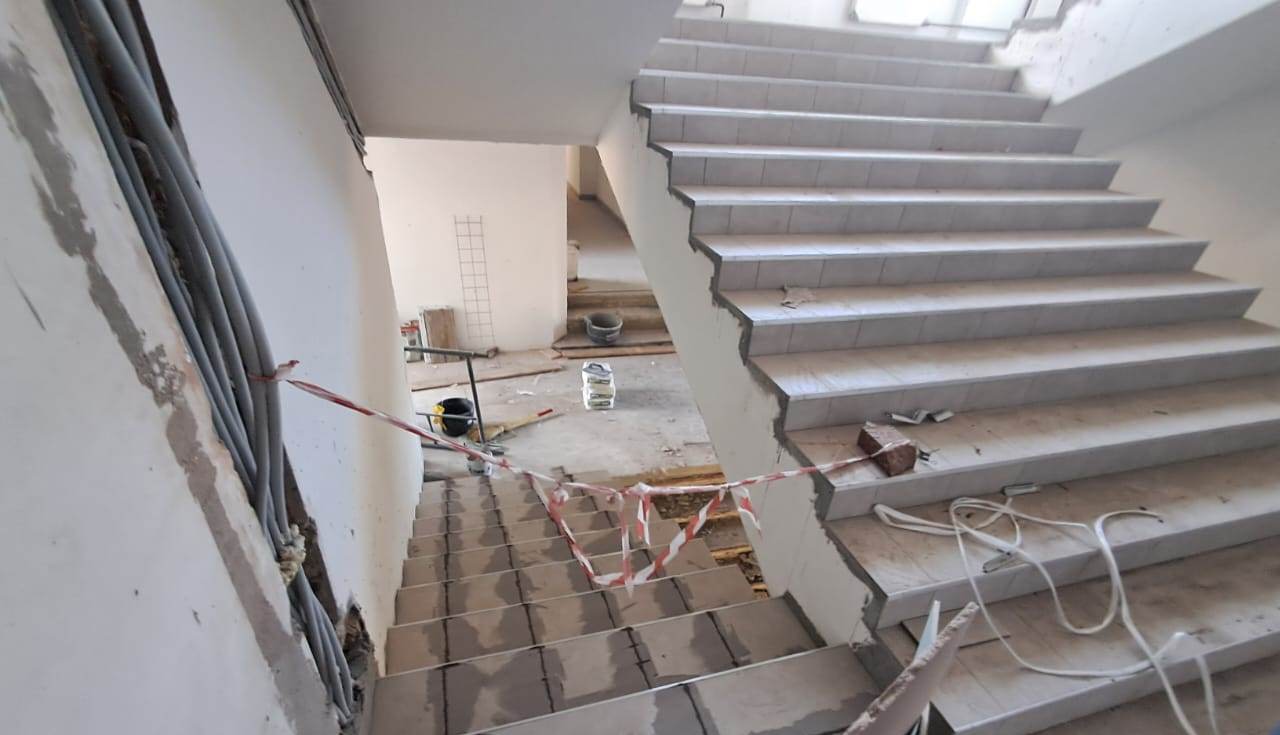

7.укладка плитки 1-й этаж пол и лестницы, фартуки;
8.монтаж воздуховодов Актовый зал;
9.подготовка помещений 3-го этажа и Актового зала к покраске;

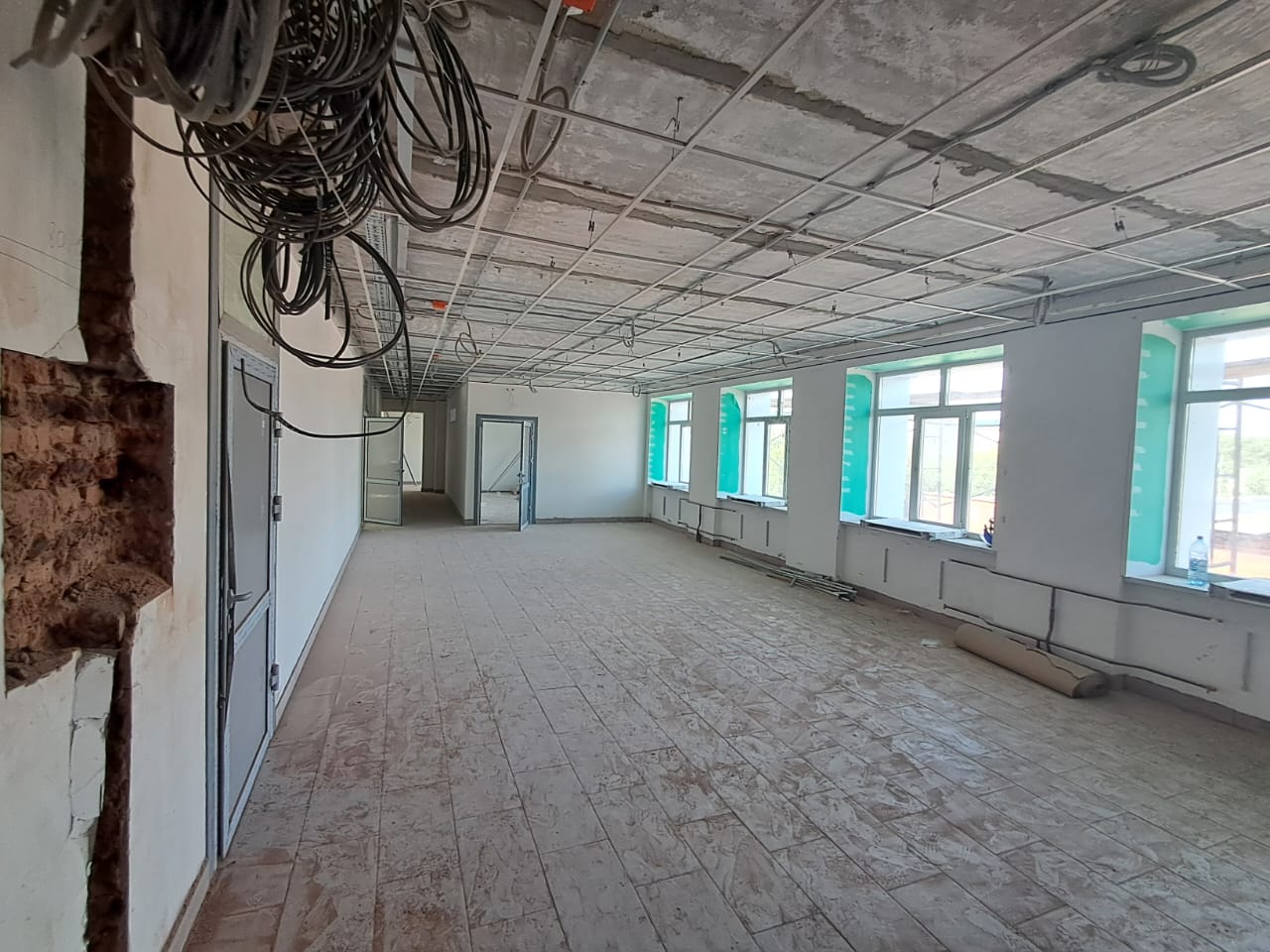

10.покраска потолка спортзала;

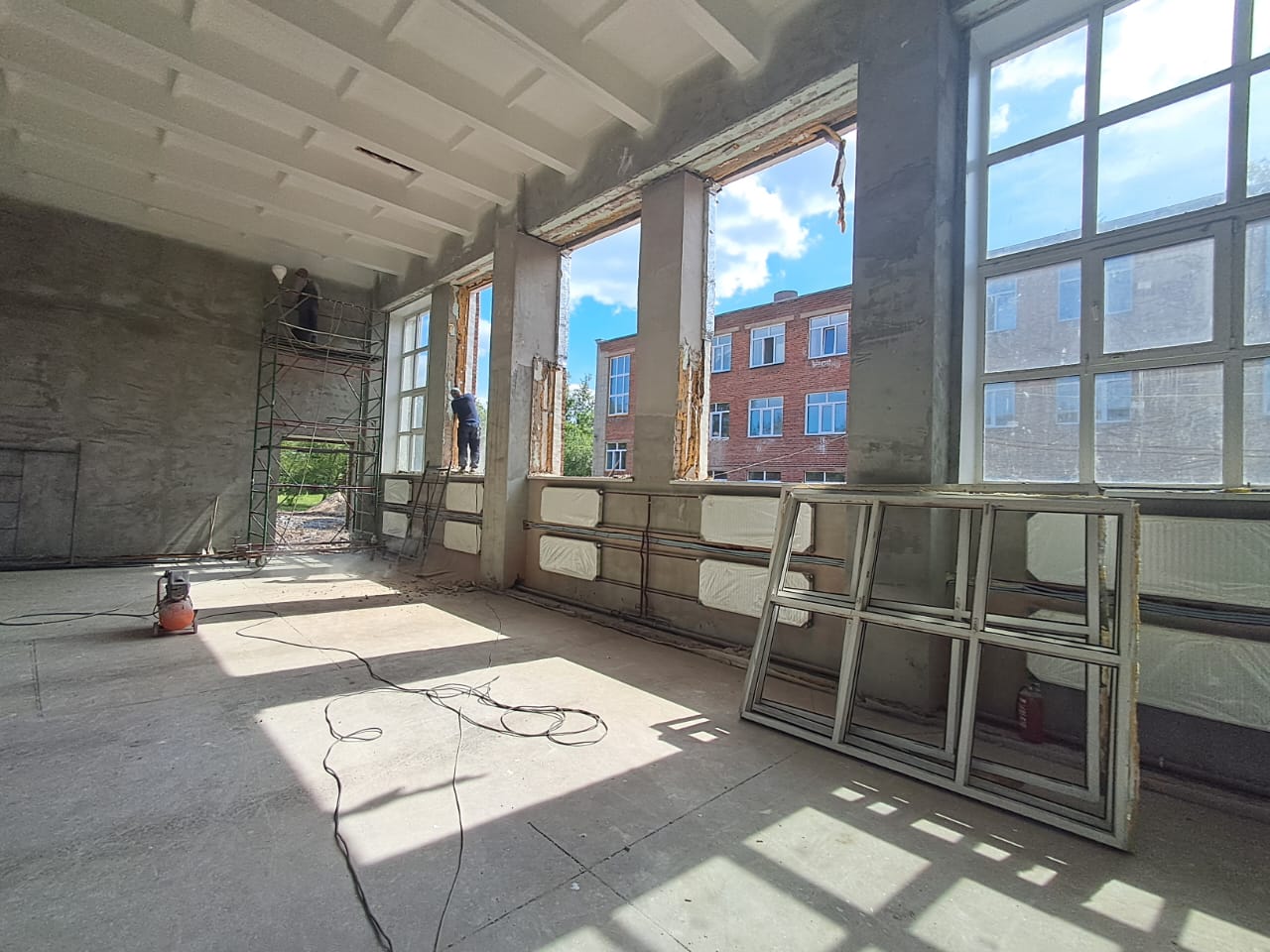

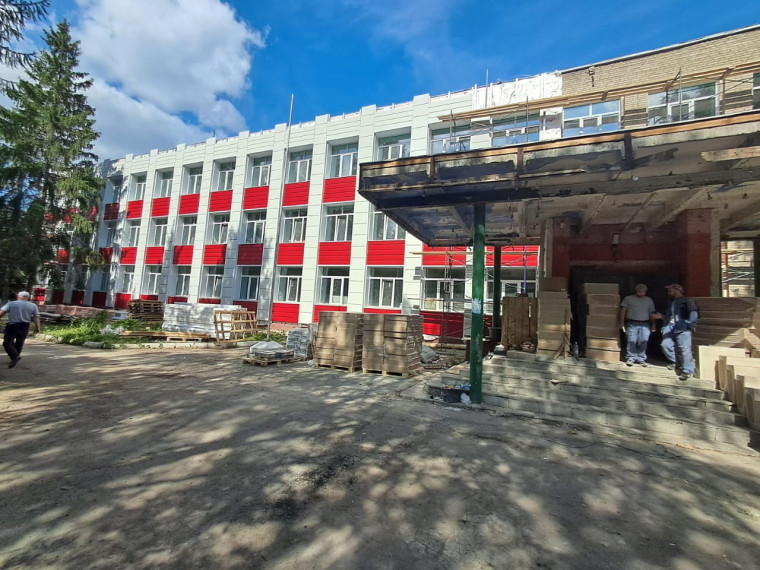

11.монтаж откосов оконных;
12.устройстао фасада.
Итого работников 49, в том числе:
1.разнорабочие - 4;
2.монтажники систем отопления - 6;
3.монтажник систем вентиляции-3;
4.рабочие по устройству пандуса - 3;
5.монтажник систем ВК- 3;
6.рабочие по усилению стен - 2;
7.монтажники перегородок поэлементной сборки - 2;
8.плиточники -6;
9.монтажники потолков Армстронг - 2;
10.маляры - 3;
11.монтажники фасада - 5;
12.отделочники - 5;
13.монтажники откосов ' 3;
14.ИТР - 2.
